(1)手動吊籃結構

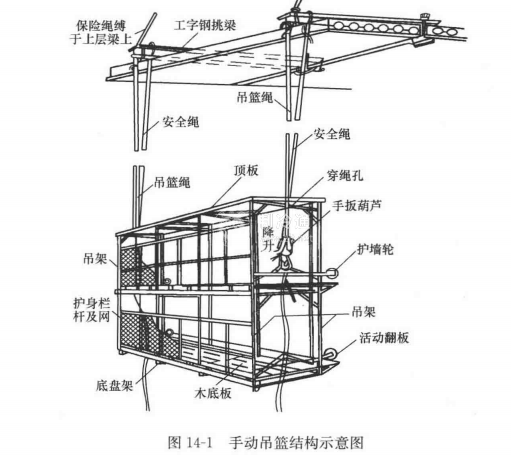

1)手動吊籃由支承設施(建筑物頂部懸挑梁或桁架)、吊籃繩(直徑13mm以上鋼絲繩)、安全鋼絲繩、手板葫蘆和吊籃架體組成如圖14-1所示。

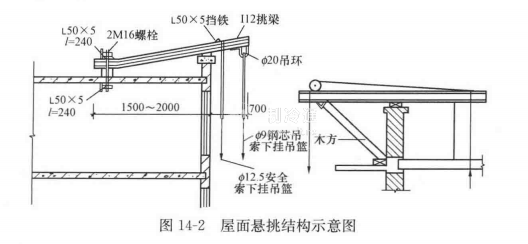

2)支承設施要求:采用建筑物頂部的懸挑梁或桁架,必須按設計規定與建筑結構固定牢固,挑梁挑出長度應保證懸掛用籃的鋼絲繩垂直地面。如挑出過長,應在其下面加斜撐。挑梁與吊籃吊繩連接端應有防止滑脫的保護裝置,如圖14-2所示。
3)手動吊籃安裝要求
在安裝前,檢驗吊籃變形、開焊,以及懸梁的穩定性,確認合格后方可投入使用。
先在屋頂挑梁上掛好承重鋼絲繩和安全繩,然后將承重鋼絲繩穿過手扳葫蘆的導繩孔向吊鉤方向穿入、壓緊,往復扳動前進手柄,即可使吊籃提升,往復扳動倒退手柄即可下落,但不可同時扳動上下手柄。
安全繩采用直徑不小于13mm的鋼絲繩通長到底布置,并與吊籃架體、挑梁連接;保險繩將挑梁與上層結構拉牢。
安全鎖固定在吊籃架體上,同時套在保險鋼絲繩上,在正常升降時,安全鎖隨吊籃架體沿保險鋼絲繩升降,萬-一吊籃脫落,安全鎖能自動將吊籃架體鎖在保險鋼絲上。
4)手動吊籃使用要求
吊籃升降到工作部位后,需與建筑物拉結牢固。吊籃頂蓋不得上人,散落雜物應隨時清理。上下吊籃用掛梯應栓牢,倒繩卸掉吊籃內的材料。工作中不得向外拋投任何物件。
5)作業架(吊籃)使用要求
吊籃升降到工作部位后,需與建筑物拉結牢固。吊籃頂蓋不得上人,散落雜物應隨時清理。上下吊籃用掛梯應栓牢,倒繩卸掉吊籃內的材料。工作中不得向外拋投任何物件。
電動吊籃登高作業要求安裝屋面支承時,必須仔細檢查各外連接件及緊固件達到牢固、懸挑梁的懸挑長度符合要求,配重碼放位置以及配重數量符合說明書中有關規定。
屋面支承系統安裝完畢,安裝鋼絲繩。安全鋼絲繩在外側,工作鋼絲繩在里側,兩繩相距150mm,鋼絲繩應固定、卡緊。
吊籃經檢查合格后接通電源試車。同時由上部將工作鋼絲繩和安全鋼絲繩分別插入提升機構及安全鎖中。工作鋼絲繩必須在提升機運行中插人。接通電源時注意相位,使吊籃按正確方向升降。
吊籃不得作為豎向運輸工具,并不得超載。
(2)套管式附壁升降作業架(腳手架)作業要求
1)安裝要求安裝前應根據工程特點進行腳手架布置設計,考慮腳手架高度、寬度、施工荷載等,還應具體繪制平、立面圖以及安全操作等作為指導安裝文件。
架子采用現場組裝順序為:地面加工組裝升降框檢查建筑物預留點位置→吊裝升降框就位→校正升降框并與建筑物固定·組裝橫桿→鋪腳手板→組裝欄桿、掛安全網。
組裝應上下兩預留連接點的中心線應在一條直線上,垂直度偏差應在5mm內,升降框吊裝就位時,應先連接固定框,然后固定滑動框。
連接好后應對升降框進行校正,其與地面及建筑物的垂直度偏差均控制在5m內。校正好后立即固定,并隨即組裝橫桿和其他附屬件。
2)使用要求
在爬架升降前應進行全面檢查,當確認都符合要求,方可進行升降操作,檢查應包括:下一個預留連接點的位置、架子立桿的垂直度、吊鉤及主要承力桿件等自身和連接焊縫的強度等是否符合要求;所升降單元與周圍的約束是否解除;升降有無障礙:架子上雜物是否清除:提升設備是否處于良好狀態等。
3)爬架升降操作要求
爬架升降操作應按步驟進行。先將葫蘆掛在固定框上部橫桿的吊鉤上,其掛鉤掛滑動框的上吊鉤上,并將葫蘆張緊,然后松開滑動框同建筑物連接,在各提升點均勻同步地拉動葫蘆,使滑動框同步上升。
當提升到位后,將滑動框建筑物固定,然后松開葫蘆,將其摘下并掛至滑動框的下吊鉤上,將其掛鉤掛在固定框的下吊鉤上,并將葫蘆張緊,使其受力后,再松開固定框同建筑物連接,同樣在各提升點均勻同步地拉動葫蘆,使固定框同步上升。到位后將固定框同建筑物固定,至此即完成一次提升過程。如此循環作業,即可完成架子的爬升,架子爬升到位后,應及時同建筑物及周圍爬升單元連接。爬架下降步驟與上升相同,只反向操作,即先下降固定框,再下降滑動框。
爬架拆除時,先清理干凈架上垃圾雜物后,然后按自上而下順序逐步拆除,最后拆除升降框。
