在制冷壓縮機就位之前,依據圖紙“放線”找出地基基礎中心線,如有多臺壓縮機,應使中心線平行并且對齊。用強度足夠的鋼絲繩套在壓縮機的起吊部位(不得套在軸上及碰傷儀表等設備)。按吊裝的技術安全規程將壓縮機吊起,穿上地腳螺釘,對準基礎中心線,放在預先澆注好的混凝土基礎上,用墊木墊穩,在地腳螺釘孔兩側墊上墊鐵(互成90°),一切準備妥當之后,將壓縮機慢慢放在墊鐵上。將水平儀放在壓縮機的加工基準面上(對于立式或六缸、八缸壓縮機,則利用飛輪基準面或曲軸伸出端進行檢查),利用墊鐵調至水平。安裝精度指軸向和橫向水平偏差,每米為0.1mm左右,精度越高越好。墊鐵與機底不能有間隙,使其受力均勻。
水平調整后,用不低于基礎標號的水泥砂漿,澆注在地腳螺釘孔中,邊澆邊搗實,同時填實機底與基礎間的空隙。用氣焊割去伸出基礎外的墊鐵,如系兩塊墊鐵重合,必須用電焊點牢。最后待基礎孔中混凝土全干后((3-4天,冬季應適當延長)再作一次校正,擰緊地腳螺釘,用1:2水泥砂漿粉抹平,并覆蓋墊鐵。

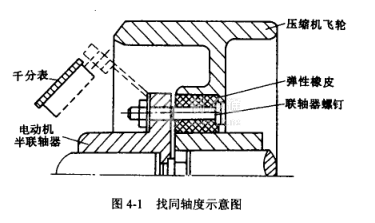

如果電動機和壓縮機無公共底盤,在安裝壓縮機的同時,將電動機及電動機導軌安裝好,并用拉線的辦法使電動機和壓縮機帶輪在一個平面上。若是直接傳動,還需調節電動機和壓縮機,使兩軸同心,其徑向偏差數不大于0.2mm,否則彈性橡皮易壞,并能引起振動。找同軸度的方法如圖4-1所示。
兩機軸線同軸度調整得愈精確愈好。在調整時往往是固定壓縮機,調整電動機。將千分表的支架固定在電動機的軸上或電動機半聯軸器上。表的測頭觸在壓縮機飛輪或飛輪的內倒角上,旋轉一周,根據千分表讀數來調整電動機的左右和上下偏差,直到偏差符合要求為止。為了提高校正速度,也可用兩只千分表同時進行,一個測頭放在飛輪墻面上即垂直方向,另一個測頭觸在水平方向,這種方法找同心較精確。
壓縮機的安裝,除上述方法外,還可事先將地腳螺釘預埋在基礎中,這樣做地腳螺釘較牢固。但是這種方法必須計算精確(如地腳螺釘露出地面高度、相互間的距離等),否則設備就無法安裝就位。
對于機組的安裝比較簡單,可參考上述辦法及產品說明書進行.對于整體式設備,安裝工作量更簡單,只需放平、防振、接上水電即可。
